Die Realisierung des Ausbaugebietes wurde zum 21.09.2022 abgeschlossen und die Fertigstellung am 18.10.2022 gemeldet. Der Verwendungsnachweis wurde am 28.04.2023 vorgelegt.
Im Ausbaugebiet sind nun die technischen Möglichkeiten gegeben, dass bei 809 Haushalten FTTH mit mindestens 100 Mbit/s im Download verfügbar sind.
Für die Gemeinde Thurmansbang beträgt die Wirtschaftlichkeitslücke 2.849.292 €, Bundesmittel gibt es 1.709.575 € (60 Prozent), der Freistaat Bayern finanziert 854.787 € (30 Prozent).
Der Gemeinde bleibt ein Eigenanteil von 284.930 €.
Am Mittwoch, 09.03.2022 fand im Cluster II die erste Begehung mit der Bauausführenden Firma Bachl in Thurmansbang im Bereich Ginghartinger Straße, Sandlfeld und Kirchstraße statt.
Am Dienstag, 08.03.2022 begann die Bauausführenden Bachl in Thurmansbang wieder mit den Bauarbeiten nach der Winterpause.
Am 15.11.2021 fand die erste Baubesprechung mit der Firma Bachl statt, nachdem die Firma GSI die Arbeiten nicht mehr weiterführt. Die Arbeiten im Cluster 2 beginnen im Bereich Auf der Rast, Lärchenweg, Felsengarten, Kapellenstraße und Altreuther Weg.
Laut Mitteilung der beauftragten Tiefbaufirma GSI, Eging am See, vom 08.1.2021 sind in Cluster I, II und III folgende arbeiten erledigt:
Cluster I: | |
Tiefbau erledigt: | 12.360 Meter |
Glasfaserkabel eingebracht: | 14.775 Meter |
Hausanschluss inkl. Montage: | 273 Stück |
Hausanschluss nur Tiefbau: | 273 Stück |
Cluster II: | |
Tiefbau erledigt: | 7.126 Meter |
Glasfaserkabel eingebracht: | 6.911 Meter |
Hausanschluss inkl. Montage: | |
Hausanschluss nur Tiefbau: | 31 Stück |
Cluster III: | |
Tiefbau erledigt: | 15.886 Meter |
Glasfaserkabel eingebracht: | 62.384 Meter |
Hausanschluss inkl. Montage: | 166 Stück |
Hausanschluss nur Tiefbau: | 166 Stück |
Am Dienstag, 19.10.2021 fand im Cluster II die fünfte Begehung mit der Telekom und der Bauausführenden Firma GSI in Thurmansbang im Bereich Ginghartinger Straße, Sandlfeld, Neufeld, Amselweg und Kläranlage statt.
Laut Mitteilung der Telekom vom 29.09.2021 sind in den Clustern I, II und III folgende arbeiten erledigt:
Kabelverzweiger erstellt | 15 Stück | 79 % |
Tiefbau erledigt | 30.500 Meter | 89 % |
Glasfaser eingebracht | 77.200 Meter | 68 % |
Tiefbau Hausanschlüsse erledigt | 362 Stück | 69 % |
Montage Hausanschlüsse erledigt | 330 Stück | 63 % |
Haushalte buchbar | 242 Stück | 29 % |
Am Donnerstag, 23.09.2021 fand im Cluster II die vierte Begehung mit der Telekom und der Bauausführenden Firma GSI in Gschwendt bei Thurmansbang statt.
Laut Mitteilung der beauftragten Tiefbaufirma GSI, Eging am See, vom 01.09.2021 sind in Cluster I, II und III folgende arbeiten erledigt:
Cluster I: | |
Tiefbau erledigt: | 12.360 Meter |
Glasfaserkabel eingebracht: | 14.775 Meter |
Hausanschluss inkl. Montage: | 273 Stück |
Hausanschluss nur Tiefbau: | 273 Stück |
Cluster II: | |
Tiefbau erledigt: | 2.075 Meter |
Glasfaserkabel eingebracht: | - |
Hausanschluss inkl. Montage: | - |
Hausanschluss nur Tiefbau: | 5 Stück |
Cluster III: | |
Tiefbau erledigt: | 15.886 Meter |
Glasfaserkabel eingebracht: | 62.384 Meter |
Hausanschluss inkl. Montage: | 95 Stück |
Hausanschluss nur Tiefbau: | 164 Stück |
Am Montag, 30.08.2021 fand im Cluster II die vierte Begehung mit der Telekom und der Bauausführenden Firma GSI in Thurmansbang im Bereich Schulstraße, Hartberg statt.
Am Freitag, 27.08.2021 fand im Cluster II die dritte Begehung mit der Telekom und der Bauausführenden Firma GSI in Thurmansbang im Bereich Bergstraße, Auf der Rast, Lärchenweg, Felsengarten, Kapellenstraße, Altreuther Weg statt.
Laut Mitteilung der beauftragten Tiefbaufirma GSI, Eging am See, vom 30.07.2021 sind in Cluster I und III folgende arbeiten erledigt:
Cluster I: | |
Tiefbau erledigt: | 12.360 Meter |
Glasfaserkabel eingebracht: | 14.775 Meter |
Hausanschluss inkl. Montage: | 273 Stück |
Hausanschluss nur Tiefbau: | 273 Stück |
Cluster III: | |
Tiefbau erledigt: | 15.886 Meter |
Glasfaserkabel eingebracht: | 51.814 Meter |
Hausanschluss inkl. Montage: | 79 Stück |
Hausanschluss nur Tiefbau: | 164 Stück |
Am Donnerstag, 29.07.2021 fand im Cluster II die zweite Begehung mit der Telekom und der Bauausführenden Firma GSI in Thurmansbang im Bereich der St. Markus Straße und Bergstraße statt.
Am Mittwoch, 28.07.2021 wurde mit den Verlegungen der Glasfaserleitungen im Bereich Thurmansbang begonnen.
Am Dienstag, 27.07.2021 fand im Cluster II die erste Begehung mit der Telekom und der Bauausführenden Firma GSI in Thurmansbang im Bereich der Ebenfeld, Kirchstraße, Schulstraße, Gründelln und Seinklamm statt.
Im Bereich Loh (Cluster III) wird momentan der neue Glasfaser-Netzverteiler aufgebaut und die Glasfaser in jedes Haus geblasen. Nach der Fertigstellung hat jeder Haushalt einen kostenlosen Anschluss in Haus, der alle Möglichkeiten für digitale Anwendungen bietet.
Laut Mitteilung der beauftragten Tiefbaufirma GSI, Eging am See, vom 18.06.2021 sind in Cluster I und III folgende arbeiten erledigt:
Cluster I: | |
Tiefbau erledigt: | 12.360 Meter |
Glasfaserkabel eingebracht: | 14.775 Meter |
Hausanschluss inkl. Montage: | 206 Stück |
Hausanschluss nur Tiefbau: | 206 Stück |
Cluster III: | |
Tiefbau erledigt: | 12.621 Meter |
Glasfaserkabel eingebracht: | 3.450 Meter |
Hausanschluss nur Tiefbau: | 65 Stück |
Laut Mitteilung der beauftragten Tiefbaufirma GSI, Eging am See, vom 02.06.2021 sind in Cluster I und III folgende arbeiten erledigt:
Cluster I: | |
Tiefbau erledigt: | 12.360 Meter |
Glasfaserkabel eingebracht: | 14.775 Meter |
Hausanschluss inkl. Montage: | 160 Stück |
Hausanschluss nur Tiefbau: | 200 Stück |
Cluster III: | |
Tiefbau erledigt: | 11.174 Meter |
Glasfaserkabel eingebracht: | 3.450 Meter |
Hausanschluss nur Tiefbau: | 44 Stück |
Am 02.06.2021 fand für die restlichen Ortschaften in Cluster III eine weitere Begehung mit der Telekom und der Bauausführenden Firma GSI im Bereich Rettenbach, Stieglreuth, Wiesen, Stockwiesreuth, Erlau und Anschlag statt.
Laut Mitteilung der beauftragten Tiefbaufirma GSI, Eging am See, vom 14.05.2021 sind in Cluster I und III folgende arbeiten erledigt:
Cluster I: | |
Tiefbau erledigt: | 12.360 Meter |
Glasfaserkabel eingebracht: | 14.775 Meter |
Hausanschluss inkl. Montage: | 125 Stück |
Hausanschluss nur Tiefbau: | 176 Stück |
Cluster III: | |
Tiefbau erledigt: | 4.500 Meter |
Glasfaserkabel eingebracht: | 2.250 Meter |
Am 05.05.2021 fand eine weitere Begehung mit der Telekom und der Bauausführenden Firma GSI im Bereich Ebenreuth, Eizersdorf und Lindau statt.
Laut Mitteilung der beauftragten Tiefbaufirma GSI, Eging am See, vom 26.04.2021 sind in Cluster I und III folgende arbeiten erledigt:
Cluster I:
Tiefbau erledigt: | 12.360 Meter |
Glasfaserkabel eingebracht: | 14.775 Meter |
Hausanschluss inkl. Montage: | 117 Stück |
Hausanschluss nur Tiefbau: | 158 Stück |
Cluster III: | |
Tiefbau erledigt: | 2.000 Meter |
Glasfaserkabel eingebracht: | 1.750 Meter |
Am 23.04.2021 hat eine Begehung mit der Telekom und der Bauausführenden Firma GSI im Bereich Ebenreuth stattgefunden.
Durch die Fa. GSI wurde am 19.04.2021 im Auftrag der Telekom der Breitbandausbau im Bereich s. Cluster III begonnen.
Am 12.04.2021 hat eine Begehung mit der Telekom und der Bauausführenden Firma GSI im Bereich Lindberg stattgefunden.
Laut Mitteilung der beauftragten Tiefbaufirma GSI, Eging am See, vom 15.04.2021 sind in Cluster I folgende FTTH-Hausanschlüsse montiert und gemessen:
Durch die Fa. GSI wurde am 01.03.2021 im Auftrag der Telekom der Breitbandausbau im Bereich s. Cluster III begonnen.
Am 22.02.2021 hat eine Begehung mit der Telekom und der Bauausführenden Firma GSI im Bereich Solla stattgefunden.

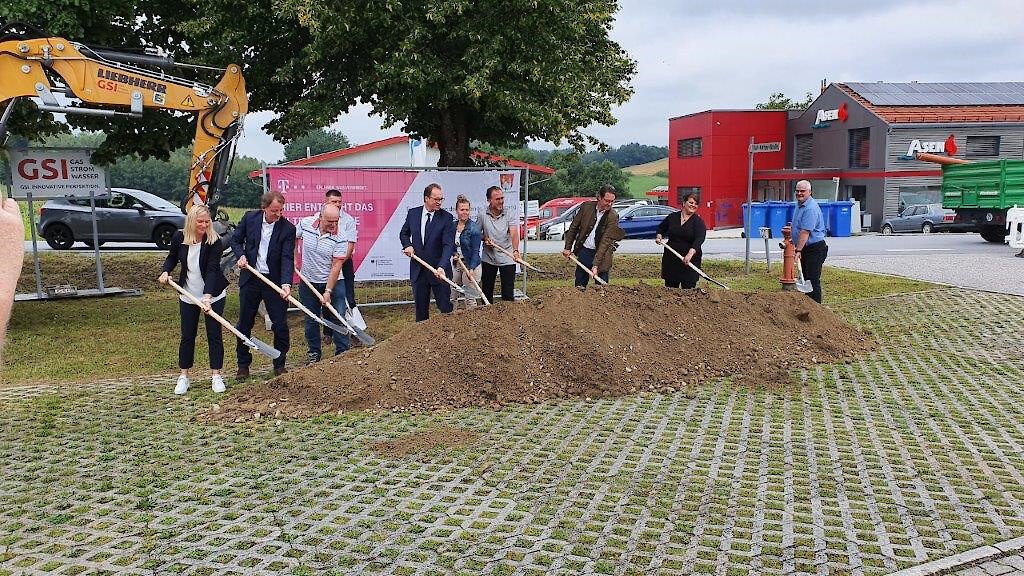

Am 17.08.2020 fand ein symbolischer Spatenstich mit Herrn Bundesminister für Verkehr und digitale Infrastruktur Andreas Scheuer statt.

Durch die Fa. GSI wurde am 27.07.2020 im Auftrag der Telekom der Breitbandausbau im Bereich s. Cluster I begonnen.
Am 20.07.2020 hat eine Begehung mit der Telekom und der Bauausführenden Firma GSI im Bereich Thannberg stattgefunden.
Am 25.03.2020 wurde durch die Deutsche Telekom in einer Videokonferenz die weitere Strukturplanung vorgestellt und besprochen. Dabei wurde nochmals seitens der Gemeinde Thurmansbang auf die förderunschädliche und fristgerechte Ausführung der Ausbaugebiete hingewiesen. Anschließend wurden die Standortsicherungen für die erforderlichen Multifunktionsgehäuse und Trassenbefahrungen durchgeführt.
Die Gemeinde Thurmansbang hat das Bundesförderprogramm erfolgreich durchlaufen und am 23.07.2019 den Kooperationsvertrag mit der Deutschen Telekom unterzeichnet.
Mit sichtlicher Freude präsentierte Bürgermeister Martin Behringer den mit den Vertretern der Telekom Deutschland GmbH, Dipl.-Kfm. Erhard Finger (li) und Josef Markl abgeschlossenen Kooperationsvertrag zum Breitbandausbau, Teil IV.
Die Deutsche Telekom verpflichtet sich darin, in den nächsten 30 Monaten rund 500 Haushalte im gesamten Gemeindegebiet mit Bandbreiten bis zu 100 Mbit zu versorgen. Ausgenommen hiervon sind der Ortsbereich Solla, Bereiche von Rettenbach, Haundorf, Bereiche von Thurmansbang, Eggenreuth, Loderhof, Schlinding, Traxenberg, Roitham, Gingharting und Rabenstein die bereits über höhere Bandbreiten verfügen.
Folgender Ausbauplan ist vorgesehen:
Cluster 1 Ausbau bis Ende 2020: Thannberg, Altfaltern, Schadham, Kritzenberg, Mühlberg, Kneisting, Edlau
Cluster 2 Ausbau bis Ende 2021: Thurmansbang, Oisching, Loderhof
Cluster 3 Ausbau bis Ende 2021: Rettenbach, Ebenreuth, Scharten, Außenbereiche von Solla, Köhlberg, Loh, Lindau, Eizersdorf, Lindberg, Anschlag, Erlau, Haidreuth, Stockwiesreuth, Wiesen, Stieglreuth
Am 20.Mai 2019 wurde durch Herrn Bundesminister für Verkehr und digitale Infrastruktur Andreas Scheuer der Förderbescheid über 1,7 Millionen Euro übergeben.
Ein „Leuchtturmprojekt“ im Rücken, den Bewilligungsbescheid für den letzten Breitbandausbau-Abschnitt in Händen postierte „der Andi“ (Bildmitte) wie er hier allseits genannt wird, mit Bürgermeister Martin Behringer (li.daneben), dessen Stellvertreter Edmund Sterr und Willi Grübl (li.u.re. daneben), VG-Geschäftsleiter Konrad Pfoser (2.v.l.) und einigen Gemeinderäten medienwirksam für ein Foto.
Für Rückfragen steht Ihnen der Breitbandbeauftrage der Gemeinde Thurmansbang
Herr Martin Behringer zur Verfügung.
